Itinerari per a bicicletes entre el centre i Can Magí
- Descripció: nou carril bici per poder anar de manera còmoda i segura del centre de Sant Cugat al barri de Can Magí i als equipaments educatius i esportius que hi ha: l'Escola Oficial d'Idiomes, l'Escola Collserola, l'IES Pla i Farreras i el camp de futbol de Can magí
- Estat: actualment s'estan fent les obres
- Previsió: Executat
- Grup de seguiment: es crea un grup de seguiment per als diferents projectes de carrils bici dels pressupostos participatius de 2016-17. L'integren els proposants, membres dels consells de barri de Centre Oest i Centre Est, la Unió Ciclista Sant Cugat, l’Assemblea de la Bici Sant, l’AV de Coll Favà, l’AV de Can Magí i tècnics de Mobilitat i Participació de l’Ajuntament
Maig 2018, acaben les obres:
El nou carril bici ja està fet i en funcionament.
Gener 2018, comencen les obres:
Les obres per construir el carril bici van començar el 22 de gener i s'allargaran entre 3 i 4 mesos. Durant aquest temps, hi ha previstes les següents afectacions viàries:
- Des del 22 de gener, l’avinguda Ragull ha quedat restringida a un sol carril i sentit de circulació entre el carrer de Joan XXIII i la rambla del Torrent d’en Xandri.
- Del 26 de gener al 9 de febrer, l’avinguda Ragull es talla al trànsit des del passeig Torreblanca fins a la rambla Torrent d’en Xandri. Com a itinerari alternatiu, els vehicles es desvien pel carrer Santa Engràcia i el passeig Torreblanca, que entre l’avinguda Ragull i el passeig Diputació és de doble sentit però restringit només al veïnat.
El divendres 2 de febrer, el regidor de Medi Ambient i Comissionat de Participació, Joan Puigdomènech, i el regidor d'Esports, Eloi Rovira, van visitar les obres amb els mitjans de comunicació per fer un seguiment dels treballs.
Desembre 2017. S'adjudica l'obra:
Un cop resolt el concurs públic, les obres del nou carril bici s'han adjudicat a l'empresa Construcciones Fertres. La previsió és que els treballs puguin començar a mitjans de gener.
Setembre 2017. S’inicien els tràmits de contractació:
Es publica l’anunci per a la contractació del projecte.
Agost 2017. Entra en funcionament el tram de carril bici del carrer Abat Escarré:
Coincidint amb una actuació de millora i ampliació de la vorera d'aquest carrer, s'aprofita per senyalitzar i habilitar el tram del carril bici que passa per aquesta via.
Abril 2017. S’informa els veïns:
S'informa els veïns que es veuran afectats de les obres del nou carril, per informar-los del projecte i calendari d’execució.
Febrer 2017. Segona reunió del grup de seguiment i concreció del projecte:
A partir de les valoracions fetes sobre el projecte inicials, s'acorda fer un pas elevat que ajudi a reduir la velocitat dels cotxes al Carrer Joan XXIII, a tocar les pistes de Sant Francesc. També es decideix que a la plaça Abat Donadeu el carril bici passi per fora de la rotonda i senyalitzar el carril en els carrers d'entrada i sortida de les rotondes per incrementar la seguretat. Pel que fa a la il·luminació del Torrent de Ferrussons, es decideix posar pintura luminescent blava al paviment.
Gener 2017. Primera reunió del grup de seguiment i primera proposta:

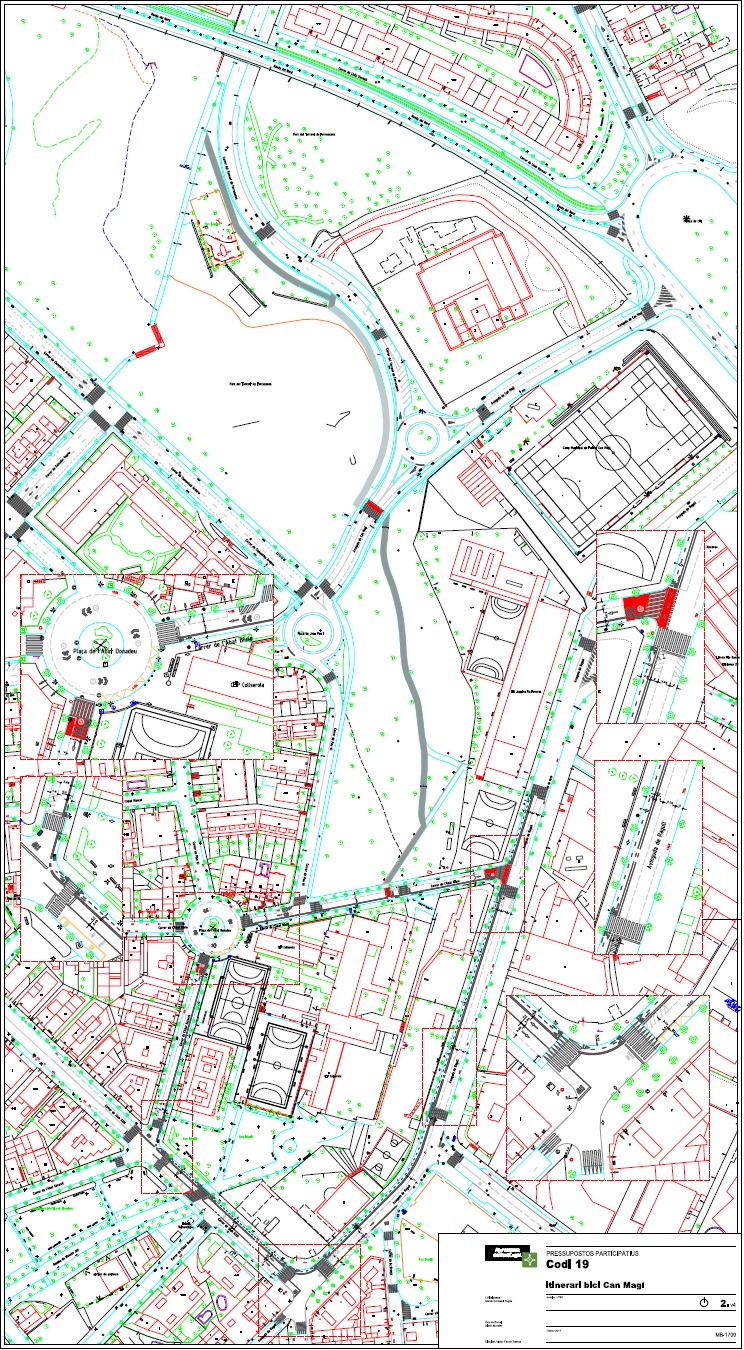

La primera proposta tècnica preveu un carril bidireccional, separat dels cotxes i que passi per passeig Francesc Macià - Rambla de Mossèn Juli (on ja hi ha carril bici) - carrer de Joan XXIII - Avinguda Ragull - carrer Abat Escarré - carrer Abat Biure - Torrent de Ferrussons.
El projecte implica eliminar aparcament a l'avinguda Ragull i al carrer Abat Biure i que les bicis circulin per dins de les rotondes que hi ha en aquest recorregut.
El grup acorda estudiar que les bicis vagin per fora les rotondes i que la rotonda que hi ha entre Avinguda Ragull, Abat Biure i passeig Torreblanca, es valori substituir-la per un encreuament en forma de T. També s’acorda estudiar una millor il·luminació per al Torrent de Ferrussons.
